扣件式钢管脚手架 工地脚手架钢管规格

2023-03-29 09:35  ca 蜻蜓知识  浏览: 7322  作者: tiger

文/爱分享的工程小胡

扣件式脚手架为建筑施工而搭设的、承受荷载的,由钢管和扣件等构成的脚手架。分为单排、双排与满堂扣件式钢管脚手架。扣件式钢管脚手架是用普通碳素钢管(或低合金钢管)和各种扣件连接而形成的通用型脚手架。

工艺流程

地基处理→放线定位→安放底座→架体搭设→安装连墙件→加设剪刀撑→铺设脚手板及挡脚板→挂设安全网→检查验收→拆除。

施工操作要点

1 地基处理:脚手架基础范围内的土方必须夯填密实,并进行表面平整,地基周边设置排水沟,避免地基泡水。

2 定位放线:根据脚手架设计构造要求,对脚手架立杆位置进行定位放线。

3 安放底座:将底座、垫板准确地放在定位线上,垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板,也可采用槽钢。

4 架体搭设时应按如下要点进行操作:

1) 在底座上安装立杆、摆放扫地杆,同时将竖立杆与扫地杆扣紧后,再安装扫地小横杆,并与立杆和扫地杆扣紧,然后安装第一步大横杆并与各立杆扣紧,安装第一步小横杆,完成第一步架体搭设;

2) 安装第二步大横杆与小横杆,安装过程中,加设临时斜撑杆,上端与第二步大横杆扣紧,按此方法逐步向上安装第三、四步大横杆和小横杆;

3) 单、双排脚手架开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;如为主体结构施工时,宜将连墙件设置在结构楼板上;

4) 脚手架纵向水平杆应随立杆按步搭设,并应采用直角扣件与立杆固定;纵向水平杆的搭设应符合规定;在封闭型脚手架的同一步中,纵向水平杆应四周交圈,并应用直角扣件与内外角部立杆固定;

5) 双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不宜大于100mm;单排脚手架的横向水平杆不应设置在小表所在部位:

单排脚手架横向水平杆不应设置的部位

序号

部位

1

设计上不允许留脚手眼的部位。

2

过梁上与过梁两端成60°角的三角形范围内及过梁净跨度1/2高度范围内。

3

宽度小于1m的窗间墙。

4

梁或梁垫下及其两侧各500mm的范围内。

5

砖砌体的门窗洞口两侧200mm和转角处450mm的范围内。

其它砌体的门窗洞口两侧300mm和转角处600mm的范围内。

6

墙体厚度小于或等于180mm。

7

独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体。

8

砌筑砂浆强度等级小于或等于M2.5的砖墙。

5 安装连墙件应按如下要点操作:

1) 连墙件的安装应随脚手架搭设同步进行,不得滞后安装;

2) 当单、双排脚手架施工操作层高出相邻连墙件以上二步时,应采取确保脚手架稳定的临时拉结措施,直到上一层连墙件安装完毕后再根据情况拆除;

3) 满堂脚手架搭设至连墙件部位时,当遇结构柱时,采用抱箍形式进行拉结,当遇墙体时,采用顶托顶撑方式顶实;连墙牢固后,接立杆向上,逐步完成架体搭设。

6 加设剪刀撑按如下要点操作:

1) 脚手架剪刀撑与双排脚手架横向斜撑应随立杆、纵向和横向水平杆等同步搭设,不得滞后安装;

2) 随立杆、纵向和横向水平杆等同步搭设剪刀撑,剪刀撑与立杆采用旋转扣件扣牢,剪刀撑搭接长度不少于1000mm,不少于3个扣件搭接。

7 铺设脚手板及挡脚板按如下要点操作:

1) 单、双排脚手架应在操作层铺设脚手板,各楼层均需设置挡脚板,满堂脚手架仅在顶部操作层铺设脚手板及挡脚板;

2) 脚手板应铺满、铺稳,离开墙面的距离为120~150mm。冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上;

3) 当脚手板长度小于2m时,可采用两根横向水平支撑,但应将脚手板两端与其可靠固定,严防倾翻;

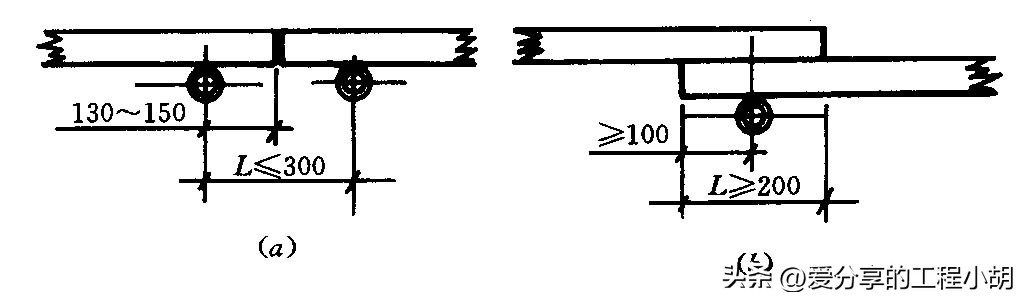

4) 脚手板的铺设可采用对接平铺,也可采用搭接铺设。脚手板对接平铺时,接头处应设两根横向水平杆,脚手板外伸长应取130mm~150,两块脚手板外伸长度的和不应大于300mm(图1a);脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm(图2b);

图1:脚手板对接、搭接构造;(a)脚手板对接;(b)脚手板搭接

5) 竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径不小于1.2mm的镀锌钢丝固定在纵向水平杆上;

6) 作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定;脚手板探头应用直径3.2mm的镀锌钢丝固定在支承杆件上;

7) 在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动;脚手板应用安全网双层兜底,顶部施工层以下每隔10m应用安全网封底;

8) 挡脚板及栏杆构造见图2;

图2:挡脚板与栏杆构造;1——上栏杆;2——外立杆;3——挡脚板;4——中栏杆

8 挂设安全网的操作要点如下:

1) 单、双排脚手架外立面应满布设安全网,并应用安全网双层兜底,顶部施工层以下每隔10m应用安全网封底;

2) 满堂脚手架仅在施工层布设安全网双层兜底,四周存在临空面时,布设防护栏杆及安全网;

3) 安全网均用尼龙绳或8号铅丝与外侧横杆捆绑牢固,系点沿网边均匀分布,距离不得大于750mm;

4) 多张网连接使用,相邻部分应重叠,连接的材料与网绳相同。

9 拆除脚手架的操作要点如下:

1) 脚手架使用完成后,采用“先搭后拆”的方式将脚手架拆除,拆立杆时,要先抱住立杆再拆开最后两个扣;

2) 拆除纵向水平杆、斜撑、剪刀撑时,先拆中间扣件,然后托住中间,再解端头扣;

3) 单、双排脚手架拆除作业必须由上而下逐层进行,严禁上下同时作业;连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架;分段拆除高度大于两步时,应增设连墙件加固;

4) 当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。

检查与验收

1 脚手架及其地基基础应在下列阶段进行检查与验收:

1) 基础完工后及脚手架搭设前;

2) 作业层上施加荷载前;

3) 每搭设完6m~8m高度后;

4) 达到设计高度后;

5) 遇有六级大风与大雨后,寒冷地区开冻后;

6) 停用超过一个月。

2 进行脚手架检查、验收时应根据下列技术文件:

1) 满足相关规定;

2) 施工组织设计及变更文件;

3) 技术交底文件。

3 脚手架使用中,应定期检查下列项目:

1) 杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;

2) 地基是否积水,底座是否松动,立杆是否悬空;

3) 扣件螺栓是否松动;

4) 高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合本标准表4.6.2-1的规定;

5) 安全防护措施是否符合要求;

6) 是否超载。

落地式脚手架作为施工现场的重大危险源,其设计和构造及搭设应严格按照规范等要求进行,避免安全隐患的出现。

文/爱分享的工程小胡

TAG: 扣件,式,钢管,脚手架,工地,规格,文,爱,分享,
版权声明

本文仅代表作者观点,不代表蜻蜓百科-做你身边的百科发动机立场。
本文系作者授权蜻蜓百科-做你身边的百科发动机发表,未经许可,不得转载。

已有 40条评论
Copyright Your WebSite.Some Rights Reserved. Powered By 蜻蜓百科heme By 京ICP备11041704号-42
